• 首页
  • 学习
  • 悦读
  • 话题
  • 活动
投稿 登录 注册

2022年上半年-系统集成项目管理工程师 案例分析(全国卷)

课程顾问NANCY  •  2022/06/07  •  备考资料

试题一(19 分)

阅读下列说明,回答问题 1 至问题 3,将解答填入答题纸的对应栏内。

【说明】

某企业食堂有多个档口供员工选择餐食,员工使用现金进行支付。为了更方便员工就餐,现需要将食堂进行升级改造。升级改造的主要内容为:

· 选餐区采用统一的入口。入口处放置餐盘和餐具

· 增加收费软件系统,员工使用饭卡进行支付

· 所有档口统一使用智能碗碟,碗碟配备 RFID 芯片,预置收费金额

· 选餐区设置统一出口,出口设置识别和支付一体机台,餐盘放上后自动计算总金额,员工直接刷卡支付

· 新增服务台,提供充值服务。

项目组 A 承接了此项目,整个项目预计 3 个月完成。

【问题 1】(5 分)

请简述创建工作分解结构的过程。



【问题 2】(10 分)结合案例:

(1) 请写出常用的两种 WBS 的表示形式。(2 分)

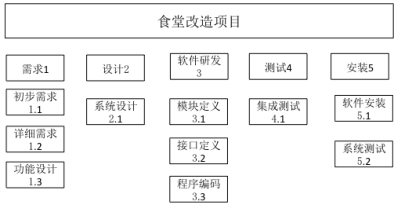

(2) 请指出以下 WBS 存在的问题。(8 分)


【问题 3】(4 分)

请将下面(1)~(3)的答案填写在答题纸的对应栏内。

(1)①标志着某个可交付成果或者阶段的正式完成。

(2)某个交付成果如果规模较小可在②小时完成,或逻辑上不能再分,或所需资源、时间、成本可估算可控制的特征,那么它就可能被当作③。

(3)WBS 的编码设计与④存在对应关系,其每一层代表编码的某一位数,有一个分配给它特定的代码数字。





试题二(19 分)

阅读下列说明,回答问题 1 至问题 4,将解答填入答题纸的对应栏内。

【说明】

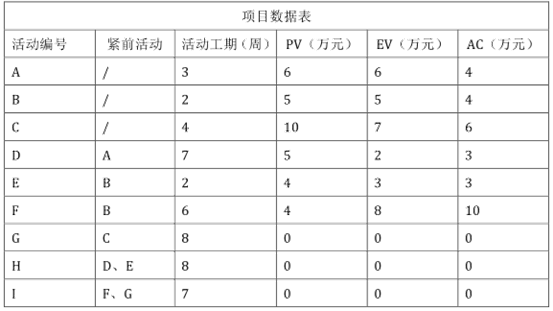

某项目共有 9 个活动(A-I),总预算 BAC 为 102 万元。该项目活动关系、工期和截止到第 4 周周末的相关项目数据如下表所示



【问题 1】(7 分)

结合案例:

(1)请绘制项目的双代号网络图:

(2)请确定项目的关键路径及工期。



【问题 2】(4 分)

请计算活动 E 的自由浮动时间和总浮动时间。



【问题 3】(6 分)

请判断项目在第 4 周周末时的进度与成本绩效,并说明原因。



【问题 4】(2 分)

项目经理认为目前项目出现进度的问题是暂时情况,后期项目会重新回到正轨,

请帮助项目经理重新估算项目的总成本。





试题三(17 分)

阅读下列说明,回答问题 1 至问题 3,将解答填入答题纸的对应栏内。

【说明】

某公司开发一套信息管理系统,指定小干担仟项目经理。由于项目工期紧张且数据库开发工作任务量大,小王紧急招聘了两名在校生兼职负责数据库开发工作。

项目需求确定后,公司根据疫情防控要求采用居家方式办公。小王认为居家办公更强调团队成员的个人责任,让团队成员自行决策相关事宜,原定的技术交流、项目例会暂时取消。疫情好转,公司正常办公后,小王召集团队成员开项目会议,发现项目的实际执行情况远远落后于预期进度,团队成员对需求的理解有许多不一致的地方,目数据库的设计不符合公司设计规范要求。团队成员反馈,需求文档中行业术语太多难以理解、相关规范性文件无处查询目居家办公效率太低。

为赶进度,小王要求项目组全体人员加班赶工,引发部分员工不满。老张认为已经按时完成任务,加班对自己不公平,坚决不加班,引起项目组其他人员的不满,与老张在例会上直接发生了争执。因老张为核心人员,小王默许老张的这种行为。

【问题 1】(6 分)

结合案例,请指出小王在人力资源管理方面存在的问题。



【问题 2】(7 分)

(1)请写出常用的冲突管理解决方法。

(2)结合案例,当遇到案例中老张这种情况时,应采取以上哪些方法。



【问题 3】(4 分)

判断下列选项的正误(填写在答题纸的对应栏内,正确的选项填写"√",错误的选项填写"x"

1.虚拟团队模式使人们有可能将行动不变或残疾人纳入团队。

2.冲突是不可避免的,是项目成员的个人问题。

3.项目经理的权力来源包括职位权力、惩罚权力、奖励权力、专家权力和参照权力。

4.项目闭队的建设一般要经历形成、震荡、规范、发挥及解散阶段,即使团队成员曾经共事过,项目团队建设也不能跳过某些阶段。





试题四(20 分)

阅读下列说明,回答问题 1 至问题 3,将解答填入答题纸的对应栏内。

【说明】

A 公司承接某智能会议信息系统项目,公司成立了项目组并任命小王担任项目经理。

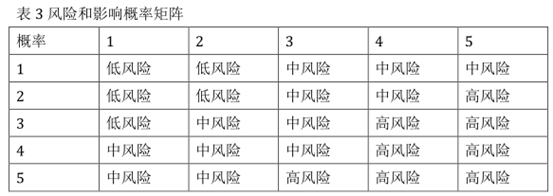

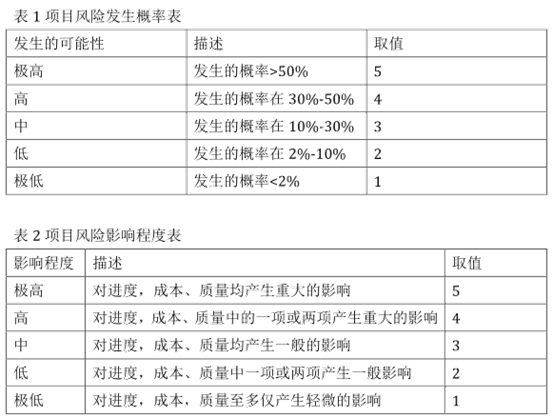

项目组从业务需求、技术、人员等方面对项目风险源进行了分析,并结合过去执行的同类项目积累的经验及专家建议将风险分为需求风险、技术风险、管理风险、外部风险四类。为界定不同层次的风险概率和影响,制订了如下表 1-表 3.。



风险识别时,小王组织项目组成员召开会议,项目组成员畅所欲言,将自己认为执行过程中可能遇到的所有风险列出来,按照风险类别对风险进行整理并汇总,形成风险清单初稿。随后,小王召集 10 位各领域专家,每位专家以独立屠名方式对风险清单初稿进行分析筛选,小王汇总结果并反馈回各专家,专家再次进行分析筛选,最终得到风险清单终稿。

【问题 1】 (8 分)

结合案例

(1)在风险识别过程中,小王制订风险清单的初稿和终稿时,各自用了哪种方法。

(2)制订终稿时所用方法的优点是什么



【问题 2】 (8 分)

结合案例

(1)  分析下表列出的风险,并补充完成每个风险的风险等级。

风险类别

风险

发生概率

影响程度

风险等级

需求风险

对需求理解不清

15.3%

对进度和质量产生一般影响,成本产生轻微影响


需求风险

需求随时改动

11.2%

对进度产生重大影响,质量成本产生一般影响


技术风险

技术水平不够

1.3%

对质量和成本产生重大影响,进度产生一般影响


管理风险

核心人员离职

0.7%

对进度、质量和成本产生重大影响


管理风险

项目协调困难

8.2%

对进度产生一般影响,对质量和成本产生轻微影响


外部风险

供货商未按时供货

16.3%

对进度产生重大影响,对质量和成本产生一般影响


(2)请指出项目组最应该关注的上表中的哪些风险。



【问题 3】(4 分)

请将下面(1)~(4)的答案填写在答题纸的对应栏内。

风险登记册的编制始于(1)过程,在项目实施过程中供(2)过程和项目管理过程使用。最初的风险登记册包括如下信息(3)和(4)









2022年上半年(软考中项)系统集成项目管理工程师下午案例分析试题(全国卷)答案



试题一(19 分)

【问题 1】(5 分)

请简述创建工作分解结构的过程。

参考答案:

1.识别和分析可交付成果及相关工作

2.确定 WBS 的结构和编排方法。

3.自上而下逐层细化分解。

4.为 WBS 组件制定和分配标识编码

5.核实可交付成果分解的程度是否恰当



【问题 2】(10 分)结合案例:

(1) 请写出常用的两种 WBS 的表示形式。(2 分)

(2) 请指出以下 WBS 存在的问题。(8 分)

答案:

(1)

·表格形式

·分级的树形结构

(2)

1、功能设计不应该放在需求阶段,应该放在设计阶段

2、测试缺少单元测试

3、系统测试不应该在安装中,应该在测试阶段

4、没有包括压力测试

5、没有包括用户验收测试



【问题 3】(4 分)

请将下面(1)~(3)的答案填写在答题纸的对应栏内。

(1)①标志着某个可交付成果或者阶段的正式完成。

(2)某个交付成果如果规模较小可在②小时完成,或逻辑上不能再分,或所需资源、时间、成本可估算可控制的特征,那么它就可能被当作③。

(3)WBS 的编码设计与④存在对应关系,其每一层代表编码的某一位数,有一个分配给它特定的代码数字。

答案:

1、里程碑;2、40/80,工作包;3、结构设计



试题二(19 分)

【问题 1】(7 分)

结合案例:

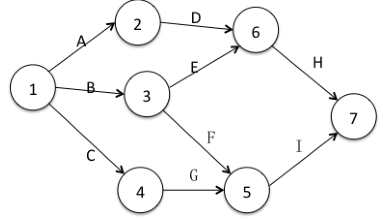

(1)请绘制项目的双代号网络图:

(2)请确定项目的关键路径及工期。

答案:


关键路径为:CGI,工期为 19 天



【问题 2】(4 分)

请计算活动 E 的自由浮动时间和总浮动时间。

答案:

E 的总浮动时间为:7

E 的自由浮动时间为:6


【问题 3】(6 分)

请判断项目在第 4 周周末时的进度与成本绩效,并说明原因。

答案:

第四周周末时,

EV=6+5+7+2+3+8=31

AC=4+4+6+3+3+10=30

PV=6+5+10+5+4+4=34

CPI=EV/AC=31/30=1.03

SP|=EV/PV=31/34=0.91

由于 CPI>1,所以成本节约,SPI<1,所以进度滞后



【问题 4】(2 分)

项目经理认为目前项目出现进度的问题是暂时情况,后期项目会重新回到正轨,请帮助项目经理重新估算项目的总成本。

答案:

出现的进度问题是暂时的,后期项目会重回正轨,非典型情况。

BAC=102 万元

EAC=AC+BAC-EV=30+102-31=101 万元




试题三(17 分)

【问题 1】(6 分)

结合案例,请指出小王在人力资源管理方面存在的问题。

答案:

1.没有做好人力资源管理计划。

2.组建项目团队的时候,没有充分考虑项目需求。

3.建设项目团队的时候没有制定严格的进行团队绩效评价

4.管理项目团队的时候,没有对闭队成员的冲突进行妥善的处理。

5.没有设定基本规则,团队成员对需求理解不一致。

6.没有对在校兼职的学生进行相关培训

7.没有及时相关成员进行充分的沟通。

8.没有运用相关的激励和奖罚。



【问题 2】(7 分)

(1)请写出常用的冲突管理解决方法。

(2)结合案例,当遇到案例中老张这种情况时,应采取以上哪些方法。

答案:

(1)问题解决;合作;强制;妥协;求同存异;撤退

(2)妥协

【问题 3】(4 分)

判断下列选项的正误(填写在答题纸的对应栏内,正确的选项填写"√",错误的选项填写"x"

1.虚拟团队模式使人们有可能将行动不变或残疾人纳入团队。

2.冲突是不可避免的,是项目成员的个人问题。

3.项目经理的权力来源包括职位权力、惩罚权力、奖励权力、专家权力和参照权力。

4.项目闭队的建设一般要经历形成、震荡、规范、发挥及解散阶段,即使团队成员曾经共事过,项目团队建设也不能跳过某些阶段。

答案:

1、对;2,错;3、对;4、错。



试题四(20 分)

【问题 1】 (8 分)

结合案例

(1)在风险识别过程中,小王制订风险清单的初稿和终稿时,各自用了哪种方法。

(2)制订终稿时所用方法的优点是什么

答案:

(1)头脑风暴、访谈、德尔菲技术、专家判断

(2)德尔菲技术:

德尔菲技术是组织专家达成一致意见的一种方法。项目风险专家匿名参与其中。组织者使用调查问卷就重要的项目风险征询意见,然后对专家的答卷进行归纳并把结果反馈给专家做进一步评论。这个过程反复几轮后就可能达成一致意见。德尔菲技术有助干减轻数据的偏倚,防止任何个人对结果产生不恰当的影响。


【问题 2】 (8 分)

结合案例

(1)  分析下表列出的风险,并补充完成每个风险的风险等级。

风险类别

风险

发生概率

影响程度

风险等级

需求风险

对需求理解不清

15.3%

对进度和质量产生一般影响,成本产生轻微影响

中

需求风险

需求随时改动

11.2%

对进度产生重大影响,质量成本产生一般影响

中

技术风险

技术水平不够

1.3%

对质量和成本产生重大影响,进度产生一般影响

中

管理风险

核心人员离职

0.7%

对进度、质量和成本产生重大影响

中

管理风险

项目协调困难

8.2%

对进度产生一般影响,对质量和成本产生轻微影响

低

外部风险

供货商未按时供货

16.3%

对进度产生重大影响,对质量和成本产生一般影响

高

(2)请指出项目组最应该关注的上表中的哪些风险。

答案:

需求风险中的对需求理解不清;

需求随时改动;

技术风险中的技术水平不够;

管理风险中的核心人员离职;

外部风险中的供货商未按时供货。


【问题 3】(4 分)

请将下面(1)~(4)的答案填写在答题纸的对应栏内。

风险登记册的编制始于(1)过程,在项目实施过程中供(2)过程和项目管理过程使用。最初的风险登记册包括如下信息(3)和(4)

答案:

(1)风险识别

(2)其他风险管理

(3)已识别的风险清单

(4)潜在的应对措施清单。

赞 (0)
课程顾问NANCY

“点击”尽享阅读沉浸模式,

沉浸模式下点击右上角按钮返回

返回顶部

打开微信"扫一扫",

打开网页后点击屏幕

右上角"分享"按钮

0 +1

收藏

0

评论

您可能感兴趣的文章

  • 2022年上半年-系统集成项目管理工程师 案例分析(广东卷)
  • 2022年上半年-系统集成项目管理工程师 案例分析(全国卷)
  • 2022年上半年(软考高项)案例分析试题

参与讨论

未登录
回复:

热门评论

课程顾问NANCY

共发表17篇

最近内容

  • 2022年上半年-系统集成项目管理工程师 案例分析(广东卷)

    2022/06/07备考资料

  • 2022年上半年-系统集成项目管理工程师 案例分析(全国卷)

    2022/06/07备考资料

  • 2022年上半年(软考高项)案例分析试题

    2022/06/07备考资料

相关文章

  • 2022年上半年-系统集成项目管理工程师 案例分析(广东卷)
  • 2022年上半年-系统集成项目管理工程师 案例分析(全国卷)
  • 2022年上半年(软考高项)案例分析试题
下一篇

2022年上半年-系统集成项目管理工程师 案例分析(广东卷)

  • 在线客服
  • Q Q咨询
  • 问题反馈
  • 管理圈APP

    打造全栈式管理精英

  • 返回顶部

合作

  • 成为讲师
  • 作者申请
  • 投稿须知

帮助

  • 意见反馈
  • 学分规则
  • 服务条款

学习

  • 圣略咨询
  • 考试平台
  • 下载APP

关注

  • 关于我们

4008-699-316 咨询邮箱:server@pmquanzi.com 服务条款|知识产权 粤ICP备14073587号-4  © 2014-2021 管理圈版权所有
